电建昆明院城市应急供水工程纪实:安宁是昆明市代管的县级市,辖9街道办事处64个村民委员会34个社区居民委员会39万人。2020年的这个雨季没有给安宁带来丰沛的雨水,安宁市面临百年大旱,供水形势严峻!电建昆明院临危紧急受命紧急担当!

“滇池之翼”供水形势严峻

安宁市是云南省昆明市代管的县级市,辖9街道办事处,有64个村民委员会,34个社区居民委员会,常住人口39万人。安宁距昆明32公里,是昆明通往滇西8个地州,并经畹町直接与缅甸相连的交通重镇。

昆明是全国14个水资源严重短缺的城市之一,安宁市是昆明水资源短缺最为严重的地区之一。安宁市主要的过境河流——螳螂川是滇池唯一的出口,自南向北连接滇池和金沙江,由于滇池水质恶化,螳螂川水体也受到了污染,无法作为城市供水水源。目前安宁市常规供水水源仅为车木河水库,石江、甸心地下水作为备用水源,供水水源的单一给安宁城市供水带来了极大的安全隐患。

受全球气候变化影响,近10年来云南省特大干旱频发,2019年~2020年上半年以来,安宁市干旱少雨,2020年上半年累计降雨量较历史同期偏少30.9%,与2009年~2013年云南遭遇百年大旱同期最低水平基本相当,预测汛期剩余月份来水也将持续偏少。受降雨偏少影响,车木河水库2020年7月底蓄水量已逼近百年大旱同期水平,汛后遭遇特枯干旱的概率较高,预计水库水位将于2021年初降至死水位。

与此同时,安宁市石江、甸心两个地下水应急备用水源在2020年上半年加大供水,下半年至明年汛前持续加大利用地下水存在水量补充不足和引发石江地面塌陷等地质灾害的双重风险。

在水源单一、唯一主供水源蓄水严重不足、地下水应急备用水源基本不具备过度开采等多重因素影响下,作为“滇池之翼”的滇中新区和昆明都市核心区重要组成部分的安宁市供水形势非常严峻。

电建昆明院临危受命显担当

2020年7月27日,安宁市水务局提出迫切需求,希望能在电建昆明院的帮助下寻找新的水源工程以应对安宁市2021年汛前供水形势严峻的问题。由于该项工作直接关乎安宁市2021年的供水安全和社会稳定,时间紧、任务重,电建昆明院临危受命,高度重视,迅速组织团队调研安宁市现有供水水源、水厂、原水管道、原水需水量等情况,系统梳理安宁市及周边已建、在建和规划水利工程情况,按“挖掘潜力、远近结合、统一规划、分步实施”的原则,从水质、水量、工期、经济性等多方面梳理和研究安宁市供水方案,经过两周的连续奋战,最后形成了同步建设王家滩水库调水工程和车木河水库浮船取水工程两个应急供水工程方案。王家滩调水工程规模8万m3/d,车木河水库浮船取水工程规模8.8万m3/d,估算总工期4个月。

8月11日,安宁市组织召开了方案评评审会议,充分肯定了电建昆明院提出的应急供水工程建设方案,并安排迅速协调组织推进可研报告编制工作。

齐心协力不辱使命

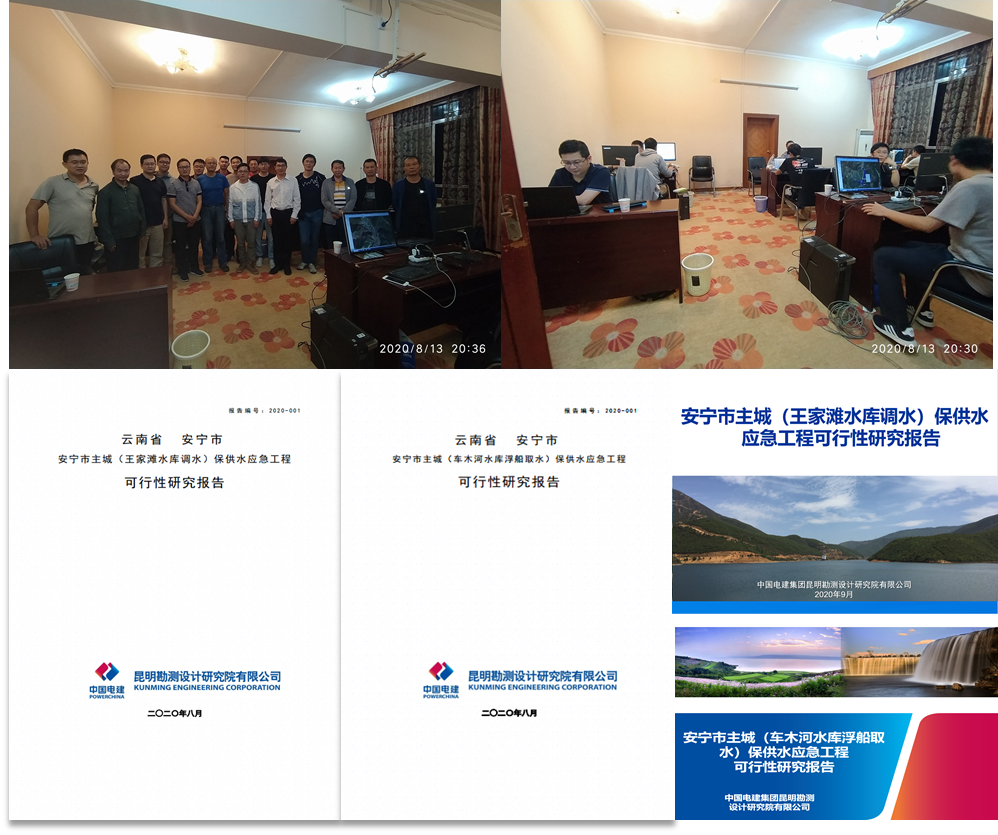

8月12日,电建昆明院正式成立安宁城市应急供水项目组,由各部门安排了近20人前往安宁进行为期22天的封闭设计。项目组紧急加班加点,于8月20日提出了安宁市主城(车木河水库浮船取水)保供水应急工程可研报告,8月30日提出了安宁市主城(王家滩水库调水)保供水应急工程可研报告。

在与时间赛跑的过程中,电建昆明院项目组的伙伴们每天坚持“白+黑”模式,白天主要开展现场查勘、基础调研、与政府相关部门对接,晚上开展室内分析工作,每天工作到凌晨是常态。采用项目负责人+专业负责人的垂直管控模式,严控项目进度与技术问题,确保各专业都能按计划安排的时间节点提交下序专业相应的成果。虽然时间紧、任务重,但安宁城市应急供水项目组在周详的安排把控下有条不紊地开展各项工作。

如何远近结合确定合理的应急供水工程规模是项目的重难点之一。规划专业的团队在前期工作基础上,进一步到安宁水厂、气象局、水务局、车木河水库、王家滩水厂等相关单位开展更深入的调研、了解最新情况、收集基础资料,摸清现状本底情况,同时深入解读滇中引水工程二期可研报告等区域相关工程成果,对安宁市现状、滇中引水通水前、后的中远期供水格局及存在的问题进行全面而系统的复核、充分讨论,对每一个关键点都进行认真研讨,对工程规模的确定进行充分而详实的论证。

如何充分利用已建工程、合法合规性完成线路设计是工程的又一重难点。水工专业团队兵分两路,分别负责前、后段线路设计。前段线路由于要充分利用已建的王家滩输水隧洞和管线输水,项目人员多次到现场查勘,钻进隧洞查勘已建隧洞和管道现状情况,分析计算现有设施在承压能力范围内的加压过流情况。后段线路由于距离较长,途径安宁工业园区等多家行政单位管辖区域,项目团队多次到现场查勘、选线,反复研究最优方案,积极协调、充分与安宁工业园区管委会、安宁职教园区管委会、宁湖西片区管委会对接,与控制性规划叠图分析,在几经周折后,最终确定工程布置方案。

与此同时,地质专业团队紧锣密鼓开展外业勘测工作,15天内完成钻孔449.15m,共27个钻孔,完成土样物理学室内试验24组、动力触探试验24组。机电专业团队迅速与厂家对接,与地方相关部门对接,研究浮船选型、外电接入方案等制约关键工期的难题。移民、环保等专业团队也积极与地方相关部门对接,落实征地情况、生态红线等因素。期间,项目小组团队还积极编制向安宁市政府常委会、规委会等相关部门的各类汇报材料,配合安宁水务局开展行政立项流程各环节所需要的基础材料,做好各项会议和市政府领导调研汇报工作等。

9月17日,王家滩调水工程可研审查会正式召开,会议通过了工程方案设计,并于21日获得了安宁市政府的批复。至此,安宁应急供水项目组在电建昆明院的有效组织领导下,齐心协力排除万难、艰苦奋战不辱使命,按计划圆满完成任务。

后记

安宁市应急供水工程是电建昆明院在城市应急供水领域的又一个紧急项目。从牛栏江滇池出口(瀑布公园)-七水厂-松华坝连通应急工程、牛栏江-清水海引水线路(上对龙)连通应急工程到安宁市主城应急供水工程,电建昆明院作为央企驻滇单位,依托全专业团队人才优势,用实际行动谱写了从规划引领、项目落地、全专业配合完成规划、勘测、设计、EPC实施的全流程任务,彰显了昆明院人团结一心、披荆斩棘、“快、狠、准”的强大战斗力,凸显了昆明院的社会责任感和工程师的使命感。

安宁市应急供水工程可研报告的批复只是电建昆明院人守护安宁供水安全的第一步,为确保安宁市供水安全,电建昆明院人将继续保持高度的精气神和战斗力,一如既往,坚持不懈做好后续推进工作。我们将再接再厉,继往开来,不辱使命,再创佳绩!(电建昆明院)
